定期メンテナンスに関する新しい見解

先月、CMMSの定期メンテナンスの[スケジュール]タブを段階的に更新しました。更新により、次に予定されているメンテナンスがいつ行われるかについて、改善された優れた可視性が得られます。

スケジュールされたメンテナンスに慣れていない場合は、このトピックに関する5分間のビデオをご覧ください。このビデオでは、新しい定期メンテナンスの作成やトリガーの設定など、すべての基本事項について説明しています。このブログでは、そのビデオが制作されてから追加された改善点を紹介します。

スケジュールされたメンテナンストリガーの可視性の向上

私たちが最初に行ったことは、スケジュールされたメンテナンスから次の作業指示がいつトリガーされるかについての可視性を向上させることです。トリガーが時間、メーター、イベントのいずれのトリガーであるかに関係なく、お客様が次の作業指示書がいつ作成されるかを確認できることが重要であると考えています。

時間トリガーの可視性

例として、時間ベースの定期メンテナンスを作成し、毎週月曜日に作業指示をトリガーしたいとします。目的を達成するためにスケジュールを設定してから、スケジュールされたメンテナンスをアクティブにします。小切手として、次の期限はいつになるのかと自問するかもしれません。

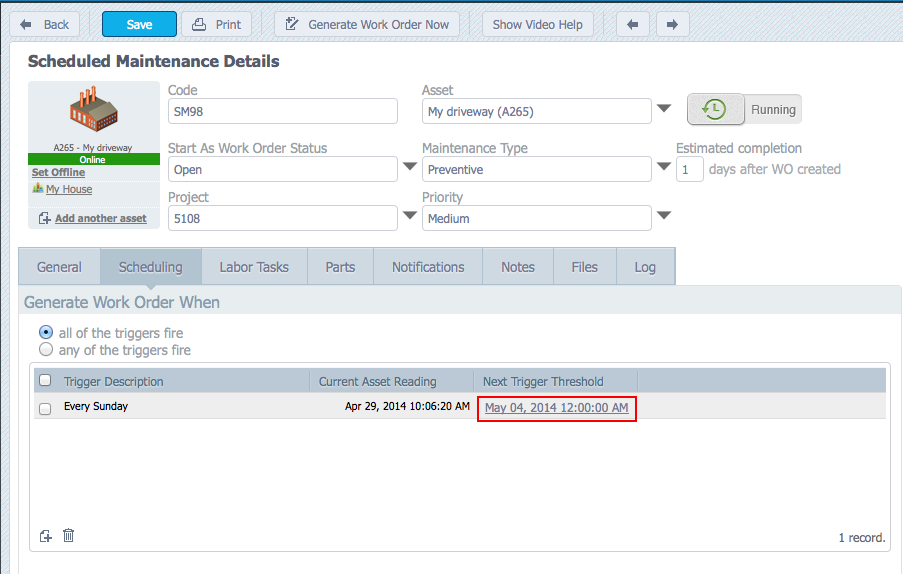

質問に答えるために、現在の時刻と次のトリガーが、スケジュールされたメンテナンスの[スケジュール]タブに表示されます。予定されているすべてのメンテナンスを確認したい場合は、ハイパーリンクをクリックするだけで、将来の作業指示書が作成される日時を確認できます。ビデオ以降、可視性は変更されていませんが、将来の日付は、独自の個別のボックスではなく、次のトリガーハイパーリンクの後ろに表示されるようになりました。

を参照してください作業指示の現在の時刻と次のトリガー時刻

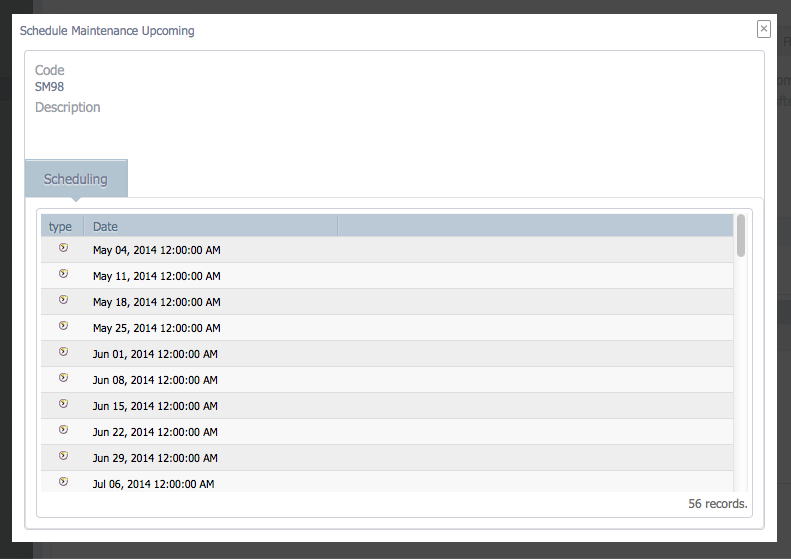

をクリックします将来スケジュールされるすべてのトリガー時間のリストを表示するハイパーリンク

メーターベースのトリガーの可視性

他のトリガーの可視性も含まれています。たとえば、スケジュールされたメンテナンスをトリガーする別の方法は、メーターベースのトリガーを使用することです。車両は、メーターベースのトリガーを使用して、たとえば10000kmごとに作業指示をトリガーする資産の一例です。その場合、視認性を向上させるために、現在のメーターの読み取り値と、次に作業指示をトリガーするメーターの読み取り値を表示しています。

可視性を高めるために、現在の検針ハイパーリンクをクリックすると、アセットの以前のすべての検針のリストに移動します。これらのメーターの読み取り値のいずれかがスケジュールされたメンテナンスをトリガーした場合、それらは黄色に着色されます。これらのメーターの読み取り値は、作業指示をトリガーしたため、削除できません。必要に応じて、この画面から新しいメーターの読み取り値を追加することもできます。

を参照してください最後の検針と次のトリガーポイント

以前のメーターの測定値を表示するハイパーリンク。ここで新しいメーターの読み取り値を追加することもできます。黄色の読み取り値は、メーターの読み取り値の結果として作業指示書が作成されたことを示します。

この可視性は、固定またはフロートメーターベースのトリガーを設定する新しい機能に追加されます。これらは、スケジュールされたメンテナンス間隔を適切に管理するのに役立ちます。

イベントベースのトリガーの可視性

イベントトリガー作業指示は、スケジュールされたメンテナンスの対象であるアセットで指定されたイベントが発生するたびにトリガーされます。これらも[スケジュール]タブに表示されます。イベントトリガーは、対応するものよりも可視性が低くて済みます。CMMSシステムでイベントが開始されるたびにトリガーされます。

改善された定期メンテナンスログ

トリガーの可視性に加えて、スケジュールされたメンテナンスログも段階的に改善しています。このログを使用して、スケジュールされたメンテナンスのほとんどの変更を追跡できます。

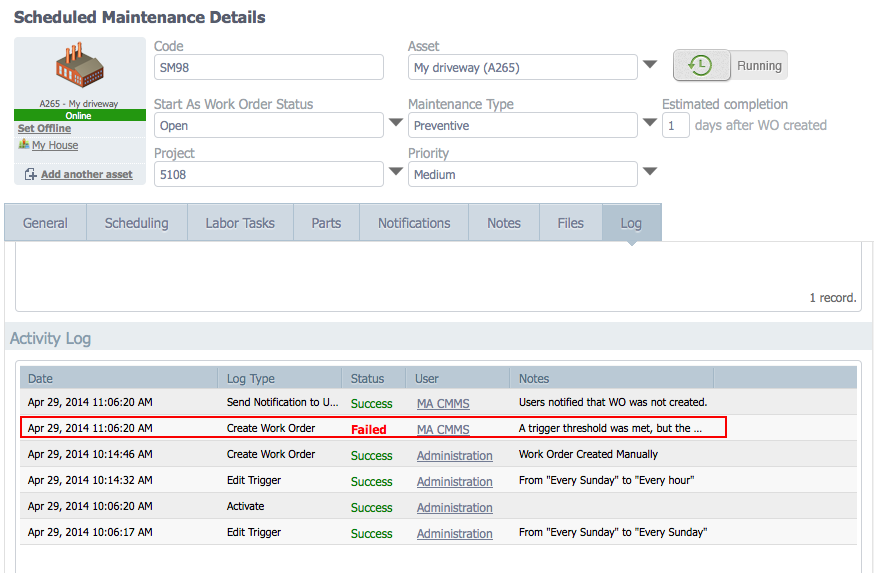

スケジュールされたメンテナンスのこの履歴を調べるために、ほとんどのイベントが記録されるようになりました。これには、作業指示書が作成されるたび、誰かがトリガーを変更するたび、またはすでに開いているために作業指示書が作成されない場合などが記録されます。以下の例では、2014年4月29日の午前10時6分から午前10時15分までの間に、手動の作業指示のトリガーを含む多くの変更を行ったことがわかります(これは私がこのブログを書いていたときのことです)。

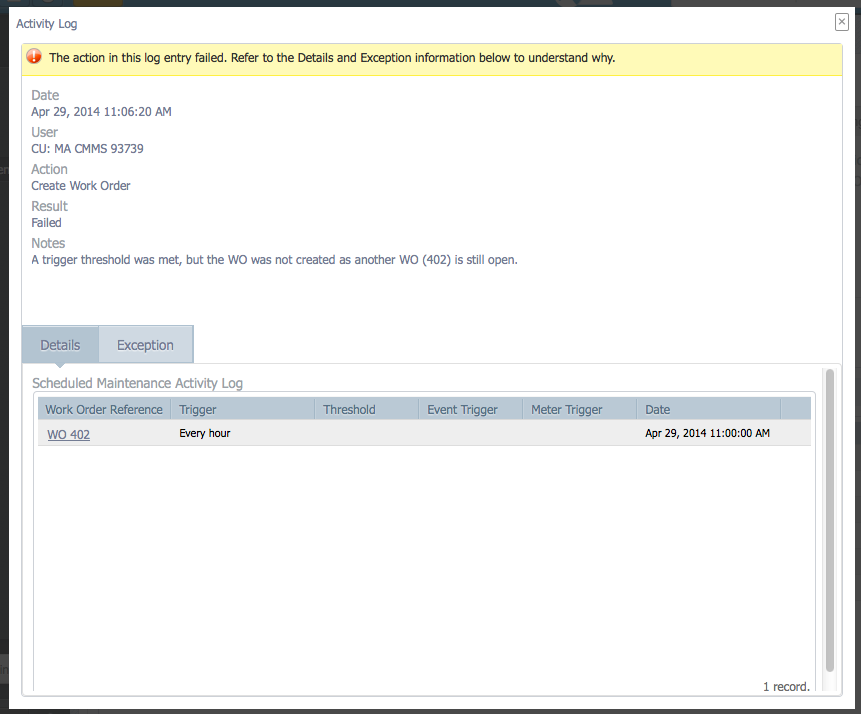

次に、手動作業指示書がまだ開いていたため、スケジュールされたトリガーが作業指示書を作成しなかったことがわかります。これらのトリガーイベントのいずれかをクリックすると、それに関する情報を見つけることができます。エラー通知は、作業指示書が生成されなかった理由を示し、競合する作業指示書を示します。この情報はすべて、履歴を記録したり、問題を診断したりするときに非常に役立ちます。

を参照してくださいスケジュールされた各メンテナンスの変更のログ

確認する各ログ項目の詳細

これらの改善は、定期メンテナンスを設定し、事後対応ではなく定期メンテナンスによる節約を実現し始めるときに、非常に価値があると思います。

機器のメンテナンスと修理

  1. ビッグデータ、簡単ではない:工場保守技術における新たな課題の克服
  2. グレースは新しい予知保全システムを導入します
  3. 新しいメンテナンス戦略は多くの利点をもたらします
  4. ティムケンは新しい産業用メンテナンスマニュアルを提供しています
  5. タービン発電機のメンテナンスが新しい所有権を発表
  6. ボンバルディアが新しい航空機整備計画を発表
  7. ボーイングが航空会社向けの新しいメンテナンス記録管理ツールを発表
  8. ケンタッキー州に新しいメンテナンス施設を開設するためのApex電動工具
  9. イリノイ空港に新しいメンテナンス施設を建設するAAR
  10. ユナイテッドがニューアーク空港に新しいメンテナンス施設を開設
  11. メンテナンスメトリクスの意味を理解する:スケジュールされたメンテナンスの重要な割合
