作業指示書の計画とスケジューリングを極める:トップメンテナンスチームの実証済み戦略
Work Order Academyシリーズ完全版を探索——ツールキット、バックログ解消、データドリブン洞察など
作業指示書計画のミスマネジメントがもたらす結果
Century Aluminumのメンテナスクルーは初日から苦戦していました。
「哲学は『ドアから出ていくものが重要だ』というものでした」とミルライトのリンダ・シブリー氏はReliable Plantのインタビューで語ります。「機械がどれだけうまく動いているかではないのです。」
設備健全性よりアウトプットを優先することは持続可能ではなく、頻繁な故障、データギャップ、低士気などを招く反応的マインドセットを育みました。
「そんな反応的モードでは、計画はほぼ不可能です——火消しに追われるだけですから」とメンテナンスプランナーのトッド・ハリソン氏。
懸命な努力にもかかわらず、予防保全プログラムは停滞しました。根本原因? 効果のない計画とスケジューリング。
「おそらくPMの3分の1は非効果的です」とメンテナンスマネージャーのジム・ドッフィンガー氏は観察します。「無関係なPMに時間を浪費しています。」
このサイクルを断ち切るため、本記事では堅牢なメンテナンス計画と作業指示書スケジューリングのための実証済みプラクティスと実践的フレームワークを深掘りします。
メンテナンス計画の専門性構築
成功は2つの基盤にかかっています:
- 明確で組織目標と整合したメンテナンス目標
- それらの目標を反映した優先順位システム
すべてのSOP、スケジュール、トレーニングプログラム、プロセスはこの2本柱から生まれるべきです。
「組織の核心目標を見直し、メンテナンスが何を支援すべきか決定する必要があります」と、33年の現場経験を持つFiixシニア実装コンサルタント、チャールズ・ロジャーズ氏。

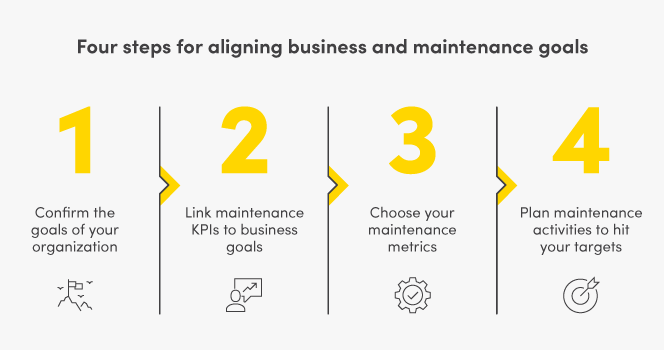

メンテナンス目標をビジネス目標に整合させる4ステップ
- 組織の目標を確認する。具体的ターゲット(単位コスト削減など)や、市場拡大といった広範な目標の可能性がある。
- メンテナンスKPIをそれらの目標にリンクさせる。コスト削減が狙いなら、ダウンタイムとメンテナンス支出の最小化に注力。市場参入なら、サイト間のプロセス標準化が鍵。
- 適切な指標を選ぶ。進捗を監視できるベンチマークを確立——例:重要資産のPM中に特定・解決された故障の追跡。
- ターゲット達成のための活動を計画する。重要設備を特定し、点検間隔を決定し、作業指示書の内容を定義する。
世界クラスの標準化された作業指示書を作成

この無料ゴール設定テンプレートで、メンテナンスをビジネスインパクトに結びつけよう
メンテナンススケジューリングの極意
「より多くの予定メンテナンスが本質的に良いと考える人がいます」とチャールズ氏。「それは誤解です。PMを詰め込みすぎるとコスト高になり、故障リスクを高めることさえあります。」
真の成功指標は、PMが発見する故障の数です。予定検査で捕捉された各問題が、資産故障を未然に防ぎます。
優れたスケジューリングの秘訣は、PM頻度の継続的洗練——「頻繁すぎる」と「疎すぎる」のスイートスポットを見つけることです。
予防保全頻度の最適化

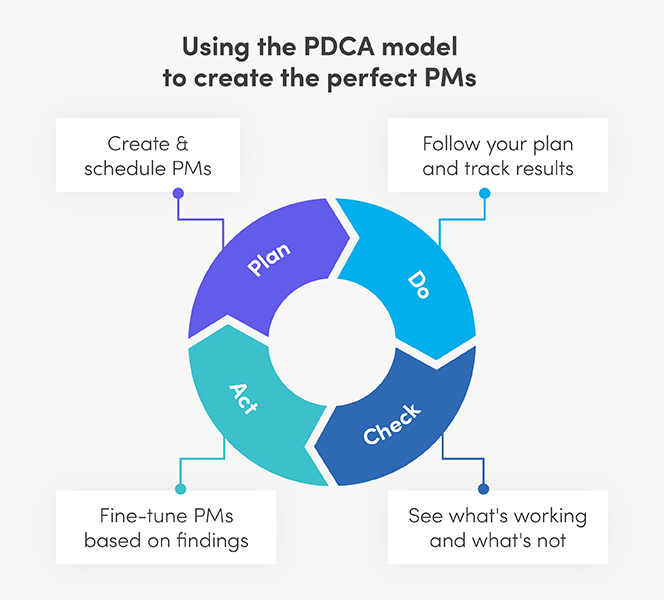

PDCAサイクル(計画、実行、確認、改善)が理想的なPMサイクルへ導きます:
- Plan(計画): メーカー指針、修理履歴、重要度、使用データを用いてベースライン頻度を設定。
- Do(実行): 計画を一貫して実行し、信頼できるデータを収集。
- Check(確認): 資産ごとの故障指標を見て計画の有効性を評価。
- Act(改善): PM間に故障があれば頻度を上げ、検査で問題がなければ頻度を下げる。

このサイクルは反復的で時間がかかることを認めますが、報酬にはMTBF延長、労働時間削減、スペアパーツコスト低減が含まれます。
このテンプレートで効果的な予防保全スケジュールを構築
メンテナンスへのステークホルダー バイイン獲得
「メンテナンスウィンドウを機械で確保するため、運用部門と戦っていました」と、メンテナンスマネージャー時代を振り返るFiixソリューションエンジニア、ジェイソン・アファラ氏。
メンテナンスと運用の摩擦は避けられませんが、しっかり文書化された計画とスケジュールも、生産部門の支持なしでは最大の潜在能力を発揮できません。
「ここが多くのメンテナンスチームのつまずきどころです——要請を正当化するデータがないのです」とチャールズ氏。
「予定メンテナンスの延期が、予想より早く、はるかに悪い結果を招くという証拠を示さなければなりません。」
予防保全文化の構築は短距離走ではなくマラソンです。リーダーとオペレーターの双方との継続的対話が必要です。この転換をジャンプスタートするリソースには:
- メンテナンスチームの成功を測定し、物語る方法
- メンテナンスと運用が手を組んで変革を主導した方法
- メンテナンスリーダーが組織で変革を推進する方法

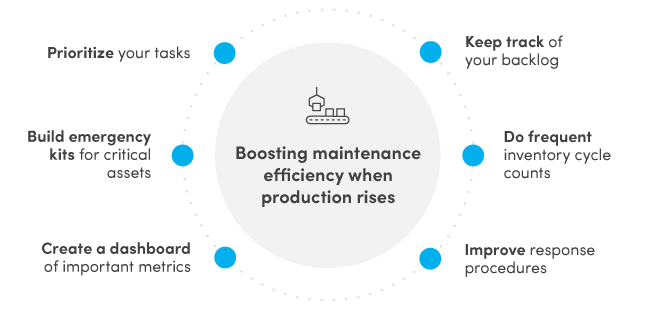

季節性と生産急増へのスケジュール適応

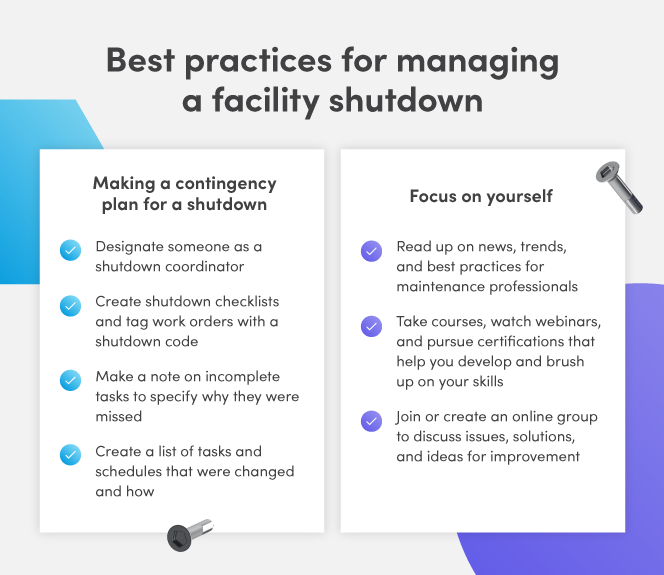

理想世界では計画は変わらず、メンテナンスカレンダーは完璧に回ります。現実は違う——ホリデー需要スパイク、経済低迷、突然の需要シフトが柔軟性を要求します。
計画を捨てるのではなく、適応させます。「ここで資産重要度と優先順位の理解が不可欠になります」とチャールズ氏。
どの資産が重要か知ることは、スケジューリングとメンテナンスウィンドウの正当化の両方に役立ち、設備信頼性を確保します。

「同様に重要なのは、資産をどうシャットダウンし再起動すべきかを把握し、運用がスムーズに継続できるようにすることです」とチャールズ氏。
各設備のニュアンスをカバーする作業指示書を作り、これらの詳細をSOPに組み込み、起動・停止時に遅延が生じないようにします。

3つの文でまとめる重要ポイント
- クリスタルクリアな作業指示書目標が、すべての計画とスケジューリング意思決定を導く。
- メンテナンススケジュールを石に刻まない——最適なパフォーマンスのために頻度を継続的に洗練させる。
- 効果の証明がステークホルダーを説得し、計画実行に必要な支持を確保する。
パートIVを見る:作業指示書で健康と安全を改善するツールキット
機器のメンテナンスと修理
- デジタルCMMSがペンと紙を上回り施設ダウンタイムを削減
- データ駆動型メンテナンス作業指示の優先順位付け
- 維持管理・信頼性のトップパフォーマンス:長期成功のための実証済み戦略
- メンテナンススケジュールから逸脱してよいのはいつか?
- メンテナンススーパーバイザーの再評価:デスクから現場へ
- OSHA違反防止:メンテナンスチームのためのコンプライアンスと安全ガイド
- 予防保全マスター:作業指示書スケジューリングのステップバイステップガイド
- プラントマネージャー必読:定期機械メンテナンス計画の基本ガイド
- 重機械に定期メンテナンスが不可欠な理由
- 3Dプリントの3つの必須ステージ:準備・造形・仕上げ
- クラウドコンピューティングを理解する:仕組みと重要性
